北京国腾——军队安置住房西北旺统建项目(简介)
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
一、工程概况
1、工程名称:军队安置住房北京西北旺统建项目02地块住宅楼工程
2、工程地点:北京海淀区西北旺镇六里屯村1100号
3、分包工程范围:本工程范围内的给排水、电气、防雷接地、采暖、消火栓、自动喷淋灭火、通风空调、消防电气、弱电工程。乙方负责本工程南区施工范围。
4、分包工作内容:包括但不限于图纸设计范围内的给排水系统、电气系统、防雷接地系统、采暖系统、消火栓系统、自动喷淋系统等工程的安装调试及验收工作,以及通风空调系统、消防电气系统、弱电系统的预留预埋工程等与本分包工程相关的全部工作内容。
承包方式:包定额工日及定额基价中的辅材费及小型机械费。
二、分包合同工期
计划开工工期:2018年10月5日
计划竣工日期:2020年8月21日(以本分包工程最终通过验收时间为准)
合同工期总日历天数:687天
三、质量标准
质量标准:合格,创优要求:北京市(竣工)长城杯金奖和北京市绿色安全工地,并符合总承包合同有关质量的约定。

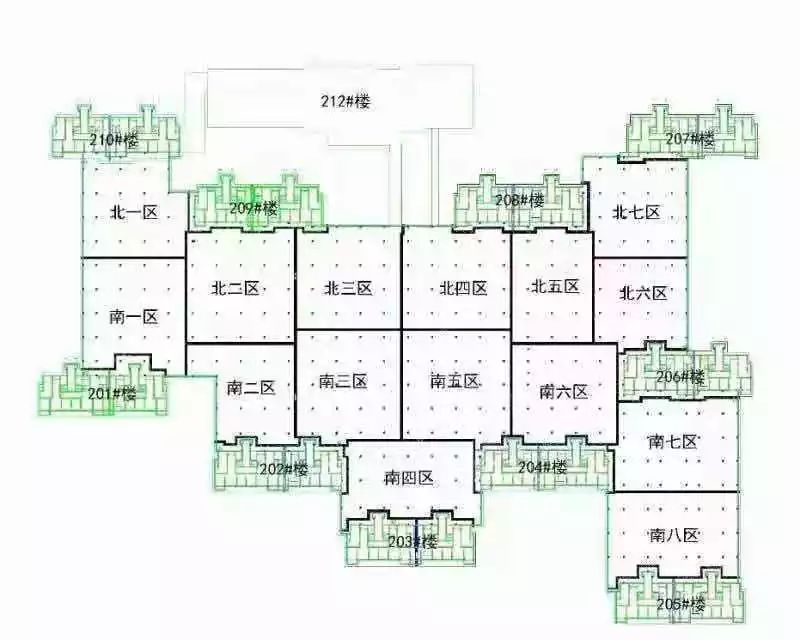

施工面:201#楼、202#楼、203#楼、204#楼、205#楼、206#楼,车库南北一区、南北二区、南北三区、南四区
班组早班教育:
202楼座B3顶板预留预埋:

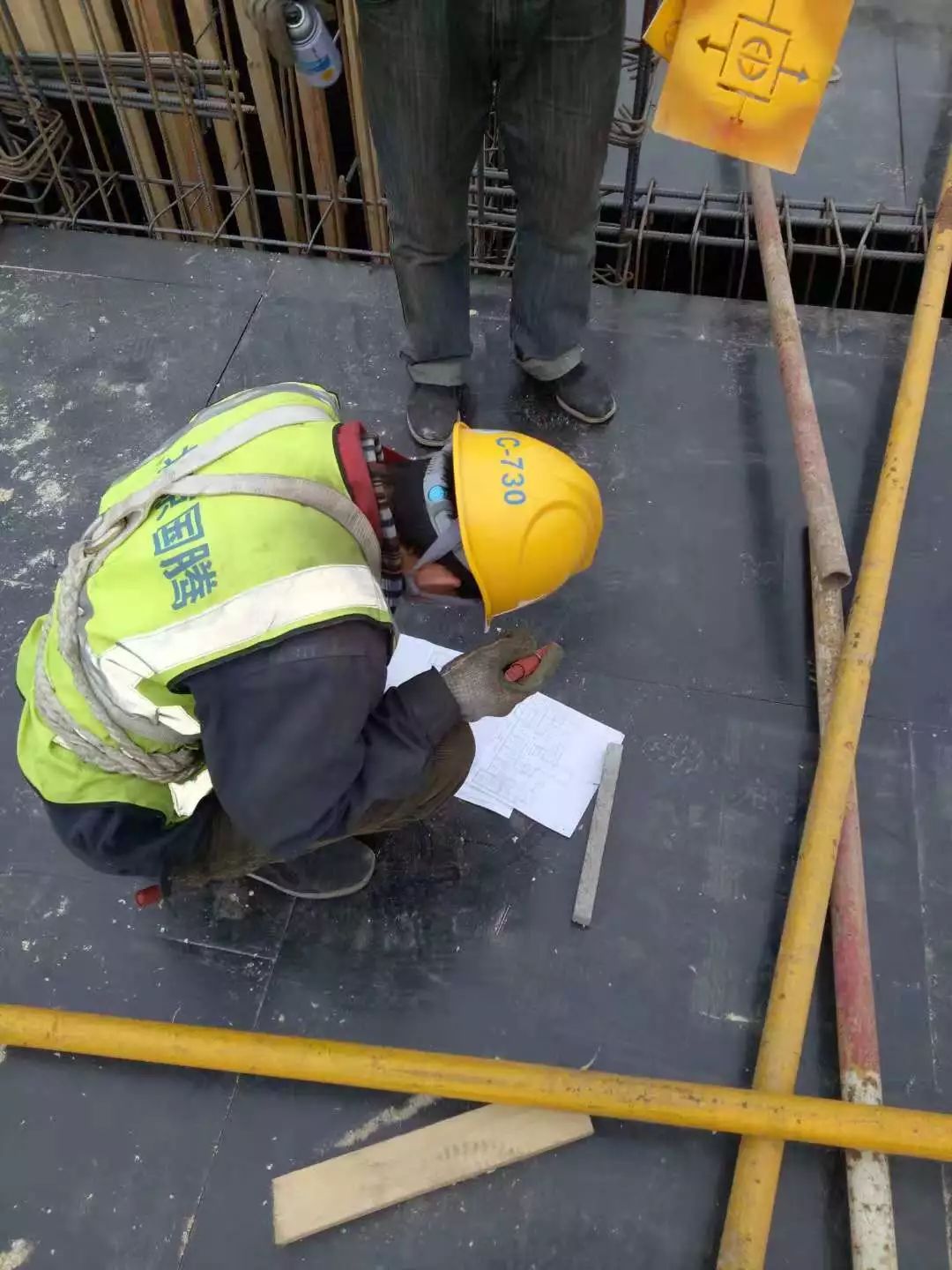

预留预埋划线定位

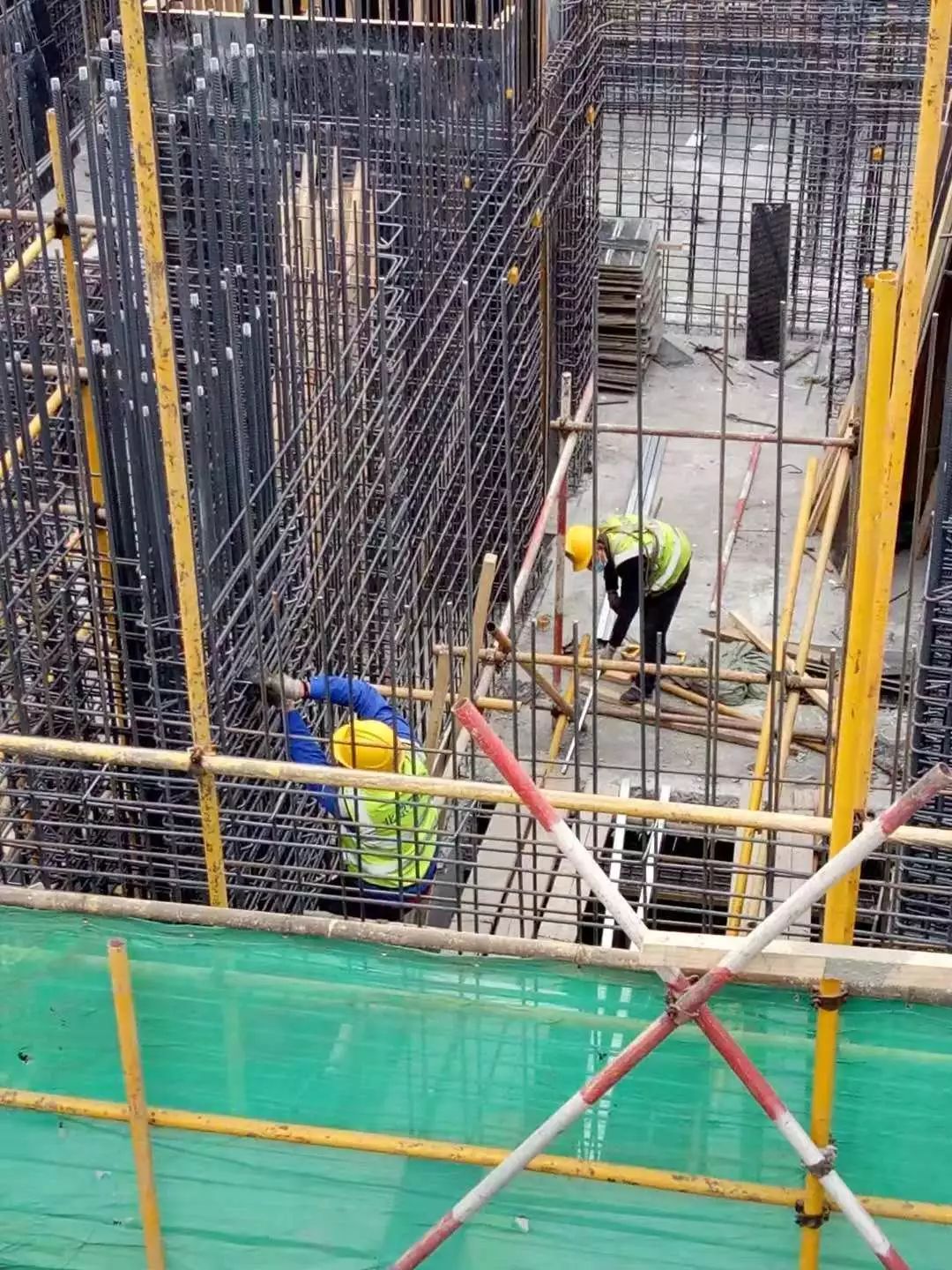

201#楼B2墙体预留预埋:
班组人员荣获安全之星:
班组人员荣获工匠之星:
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
