亦庄土拍,提前飘出火药味

拼房帝北京 2026-04-15 09:52:11
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

对1401-1地块志在必得者,还有中国金茂。另外,包括建发房产、招商蛇口等,也有计划参与到1401-1地块的争夺中。在挂牌文件中,1401-1地块西侧,有4.1公顷绿地公园,需由竞得人认建,建成后无偿移交。从…

本文转自微信公众号“京城楼花“ 撰文 | 花姐

6天后,北京土拍市场,会有一场大战。

亦庄新城YZ00-0802街区-1401-1地块,将诞生东家。

4月13日,中建智地对它发出了招标公告。涵盖方案设计、初步设计、施工图设计等,估算投资19.696亿元。

一天后,保利发展旗下的子公司,亦对1401-1地块发出招标公告。涉及基础工程等逾10项内容,估算6亿元。

对1401-1地块志在必得者,还有中国金茂。

3月12日,该地进入预申请池子,只用了4天,即被激活,正式挂牌。为它兜底的,正是中国金茂。

另外,包括建发房产、招商蛇口等,也有计划参与到1401-1地块的争夺中。

能让一众实力选手动心的,是1401-1地块上佳的综合素质。

它用地规模2.59万平米,地上建面5.18万平米,容积率2.0,限高60米;骨相也很美,东西长、南北窄的大面宽地形,很容易出好户型。

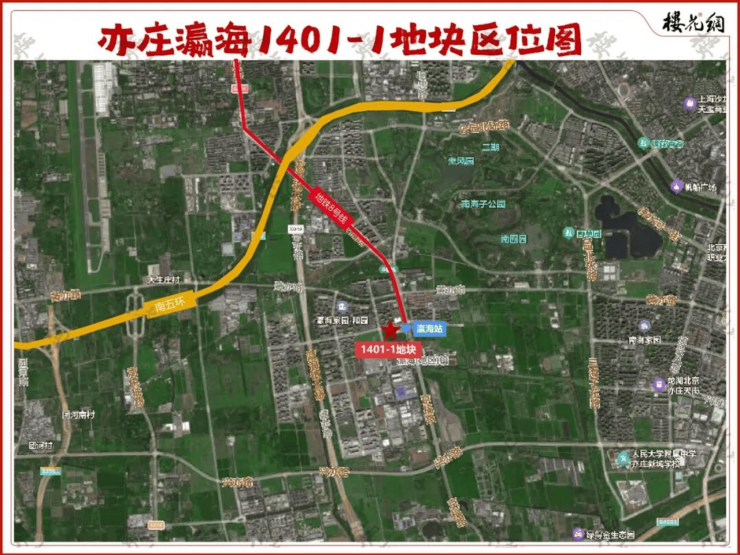

还有,它的位置优越,东边便是地铁8号线始发站瀛海站,作为北京南北中轴线,出行十分方便;周边商业等生活配套齐备。

更关键的是,1401-1地块的起拍价,只有12.18亿元,折合楼面价2.35万元/平米。

仅看这些,中国金茂激活它后,引得其他房企纷纷下场,也就在意料之中了。

但,肉虽好,饭却难做。

在花姐看来,1401-1地块表面优秀,背后却是一块难啃的骨头。

它至少有四大难题,等待拿地者一一解答。

一、南北地块需统筹看待

外界目前看到的1401-1地块,是瘦身的结果。

它曾在去年10月,出现在北京第八轮拟供应商品住宅用地清单中。彼时的名称为1401地块,用地规模5.4公顷、地上建面13.5万平米。

这在当下的京城楼市,算得上一个大体量,任何一家开发商都得审慎定夺。

最终,1401地块被一分为二。

本次上架的1401-1地块在北,南边还有1401-2地块,用地约2.82公顷、地上建面5.65万平米。

看似分拆后,整体规模舒适很多,但实则加大了1401-1地块的产品规划和报批的难度。

简单地说,1401-1地块不能任性,需兼顾1401-2地块,综合整体排布、南北退线、日照协调。

有了这个顾虑,1401-1地块很有可能拖缓报规的速度。

说白了,如果不充分考虑规划上的南北协同,以后南地块怎么卖?

所以,要想保证1401-1地块的平安过规,南北地块大概率需要同步报规。

换句话说,拿地者有可能在1401-2地块没有出让的情况之下,就要把它的方案也做出来。

二、运营与推售压力大

1401-1地块看似分拆了出来,实则还是和1401-2地块捆绑在一起。

难题又回到了南北地块,建面13.5万平米的开发周期、算账成本,以及至少800套房源的销售周期、推售节点和货源组织了。

而现实情况是,分拆供地,时间节点很玄妙。

后续地块的上市、供应,都会对现有地块的推售、价格和买房人决策,产生巨大影响。

这跟某一个大盘销售的思路,还不完全相同——地产人,总有新课题。

所以说,1401-1地块是留给有准备的人。.

在项目运营端,一众选手,都准备好了吗?

三、项目西侧有个拖油瓶

1401-1地块的地价看似便宜,但它有个不小的包袱。

在挂牌文件中,1401-1地块西侧,有4.1公顷绿地公园,需由竞得人认建,建成后无偿移交。

换算过来,4.1万平米面积,是1401-1地块的1.6倍。

这里面,暗含了两个关键点:

1、代建公园的建造标准。在今年的北京市政府工作报告中,提出了加快建设花园城市的要求。

这个大背景下,是否意味着市政公园的设计和建设标准,将有更高标准的要求?

对开发商而言,代建公园的成本是否变成了变量?

只有在后期的沟通下,才能有终版方案。

以亦庄最新落地的京东全球总部2号园区项目为例。公园部分的打造,受到了一致好评。

从其公布的方案来看,建造成本应该不低,预计建设标准可能超过1000元/平;且这个方案应该也是通过层层评审后通过的。

若以此为准,1304地块的投入,差不多需4000多万元,折合楼面价就是800多元/平米。

算账不能只看表面。

1401-1地块的实际起拍价,已来到2.5万元/平米左右。

2、公园建成后,什么时候移交?这并没有明确列示。

根据过往的案例,代建公园的项目移交,有3、5年交出去的,也有10年都没交出去的。

建设周期和建造成本是显性的,但建成后的管养衔接,成了不可忽视的隐性成本。

5万平米的公园,养护成本至少得花十几二十块钱一平米,每年上百万的持续投入,都需要摊入开发成本里。

四、税负压力大,利润空间受限

从1401-1地块自身硬指标,以及今年北京楼市的行情看,它大概率会打造成刚需普通住宅。

这便带来一个问题,1401-1地块的价格天花板明显。

正常情况下,一个项目的普宅占比,也左右着其税负成本。

简单说,普通住宅越多,土增税越容易高。核心原因如下:

项目的总土地、建安等成本,是按普宅、非普宅的可售面积占比来分的,谁面积占比大,谁分的成本就多,反之就少。

所谓非普宅,即只要不符合普通住宅定义的其它各类业态,如产权车位、公寓、商业、储藏间、大户型住宅、高价住宅,等等。

普宅占比高了,能分摊到的成本被摊薄,增值率就容易超 20% 的免税线。

而非普宅哪怕亏了,也没法帮普宅抵税。

所以说,1401-1地块在利润收益端,每家开发商都把账算明白了吗?

花姐点评:

有了以上四个难题,1401-1地块的门槛,并非哪个开发商,能随便跨越。

一众选手中,谁会最终成为它的主人呢?

花姐认为,中国金茂作为激活者,当排在第一。

小道消息,春节后上班的第一天,中国金茂的高级副总裁,携北京公司的一众高管,拜访了亦庄管委会,并做了长时间的沟通。

具体内容无从得知,但1401-1地块肯定首当其冲,也许还包括了1401-2地块。

它预申请4天就激活转正,似乎就是中国金茂的官宣——上述四个难题,想必已有了答案。

今年一季度,中国金茂全国土拍市场的表现,十分强悍。在上海、成都、西安等7城,先后斩获8宗地块,新增货值146.5亿元,位列行业第4名。

激活瀛海,或可见金茂对这块土地获取的决心。

随着璞逸丰宜、金茂满曜等盘的去化,进入下半场,中国金茂在京,也需要补货。

选择出手1401-1地块,是中国金茂懂亦庄楼市。在这里,先后开发了金茂悦、金茂府、金茂逸墅等四个项目,货值超过了300亿元。

此次再进亦庄,对区域市场、价格体系、客户需求等,应该有更深度的理解,也具备客群基础。

对中建智地而言,发布招标公告,也是一种宣言。但有中国金茂在前,遂愿的难度,很大。

它还有个难题,未给出终极答案。

2025年9月30日,拿下太阳宫地王后,已过去了197天,报规图仍在打磨中。

况且,在1401-1地块落槌后的4月27日,它还将势必拿下怀柔新城0103街区HR00-0103-6001地块,打造下一座国贤府。

在京阵营已然十分壮大,再血战拿下1401-1地块,面对诸多棘手的问题,够中建智地忙活的。

在花姐看来,与其血拼到底,中建智地倒不如成人之美。去年的黄杉木双子纠纷,中国金茂的斡旋,起了关键作用。

反而,保利发展等,才是中国金茂需要认真对待的对手。

毕竟,它们目前在京,可售货源也不多,亟需补仓。
